北醫三院崇禮感染醫院項目快速推進
發布時間:2021-09-06本工程名稱為:北京大學第三醫院崇禮院區二期工程感染病樓項目。工程地點:位于張家口市崇禮區北醫三院崇禮院區現址(原崇禮區人民醫院)以南、迎賓路以東,崇禮區森林公安局業務技術用房現址?偘鼏挝唬荷虾氁奔瘓F(tuán)有限公司,在原有森林公安指揮中心。
工程規模:本項目總建筑面積2757.39㎡。地上四層,無地下室。建筑高度15.80m(室外地坪到屋頂女兒墻高度),室內外高差0.30m,本項目為多層公共建筑,耐火等級一級,屋面防水等級為1級。本工程為改擴建項目,原建筑結構形式為鋼筋砼框架結構,加建部分為鋼結構體系。加后續合理使用年限50年,按照7度進行抗震設防設計。
效果圖
2021年7月20日總包開始進場,舊樓全部拆除成框架,加固,外接鋼結構電梯及樓梯間,8月19日,我司土建二次結構未完成狀態下,與總包土建同時進場施工,工期要求9月30號完工。
該項目全面應用廣大公司裝配式裝修技術體系:JKMG—19架空地面模塊、JKCB—15架空地面模塊、75HC鋼制龍骨隔墻系統、集成鋁蜂窩復合墻板、集成覆膜美巖板、負氧離子吊頂系統、勾搭鋁板吊頂系統、集成衛生間系統、干法快裝墻面瓷磚等技術體系。

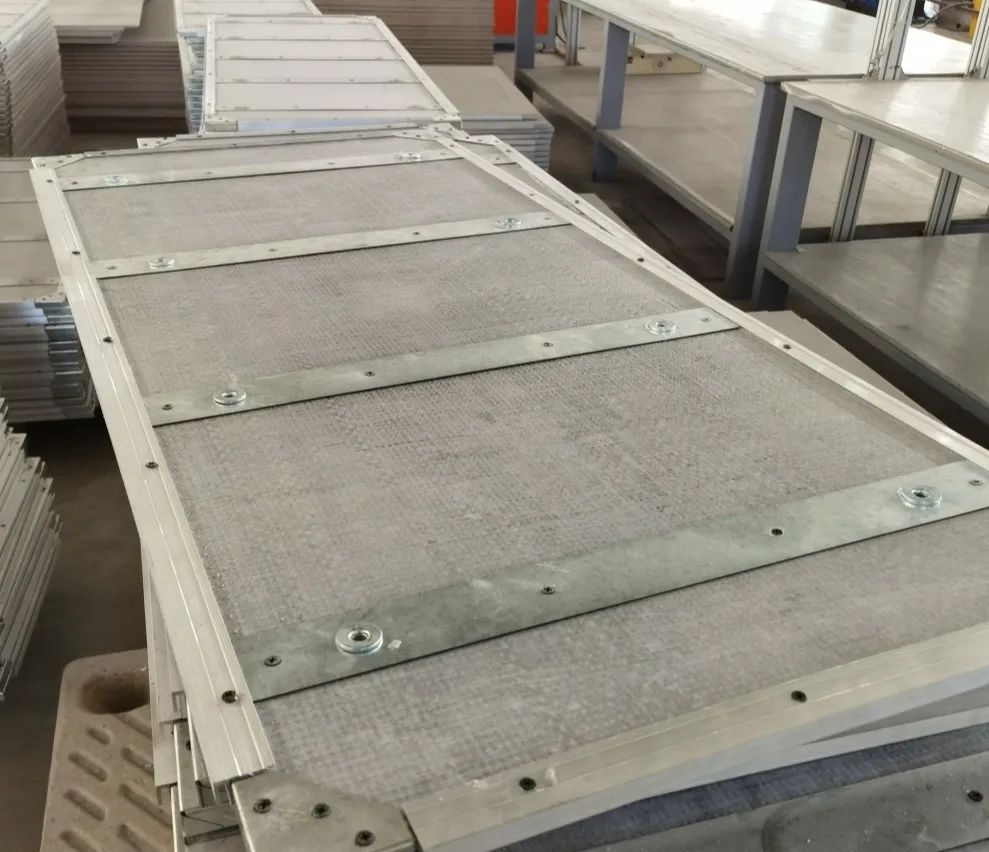

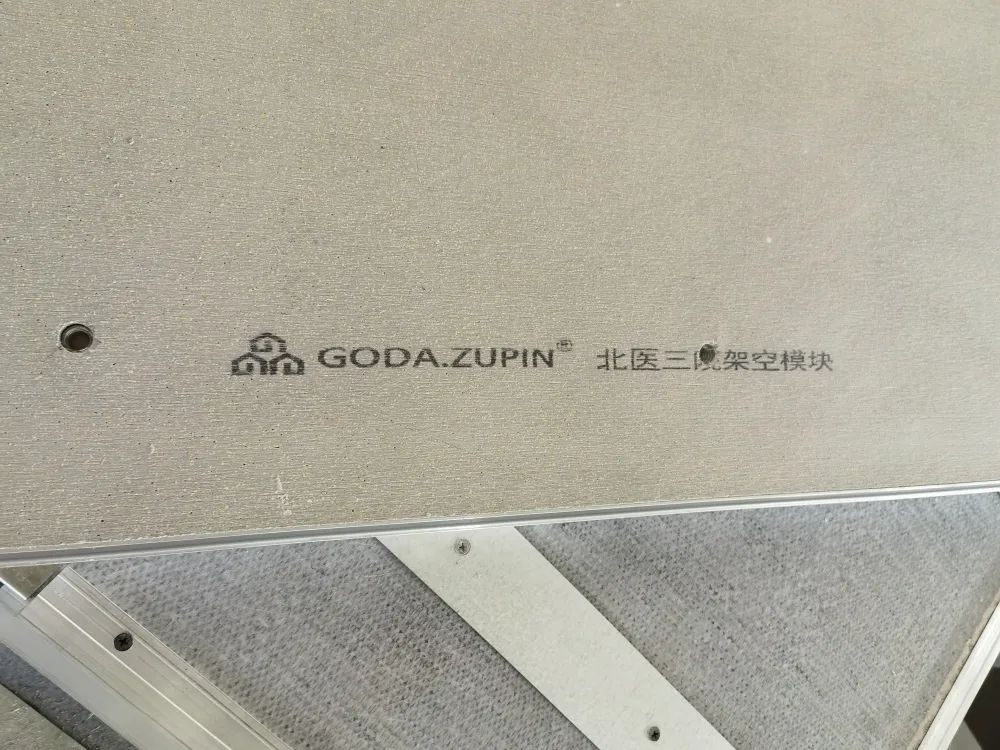

JKMG—19架空模塊 JKMG—19架空模塊

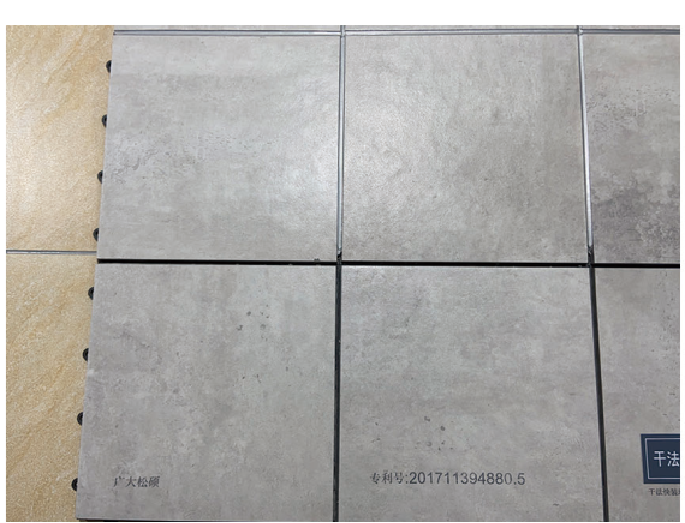

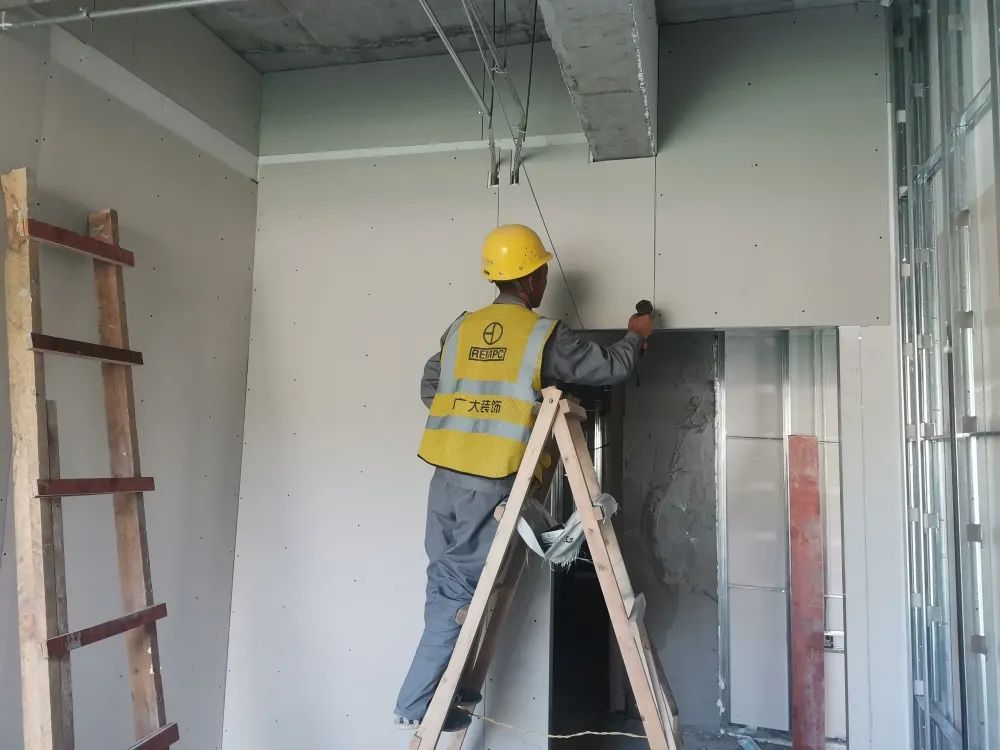

干法快裝地面瓷磚 干法快裝墻面瓷磚
時間緊,任務重,在舊樓改造項目土建施工未完成的情況下,裝配式裝修可以與土建同時施工,完善作業,保證項目的同時進行。不僅提高施工效率,安裝方便,還實現裝修的環保、快速、少噪音。體現了裝配式裝修技術體系的快捷裝配、標準化、制式化、模塊化、干式工法等優勢。

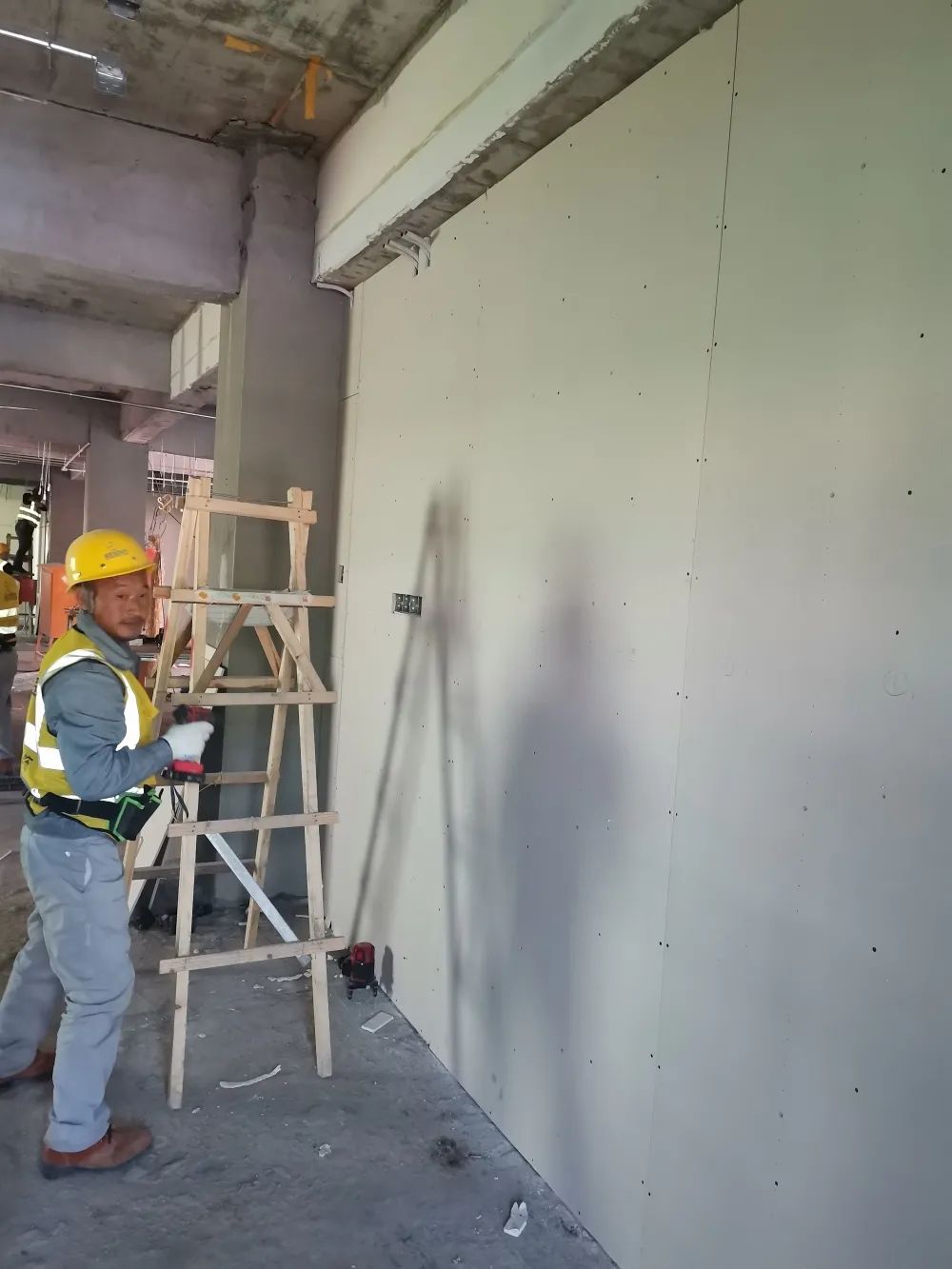

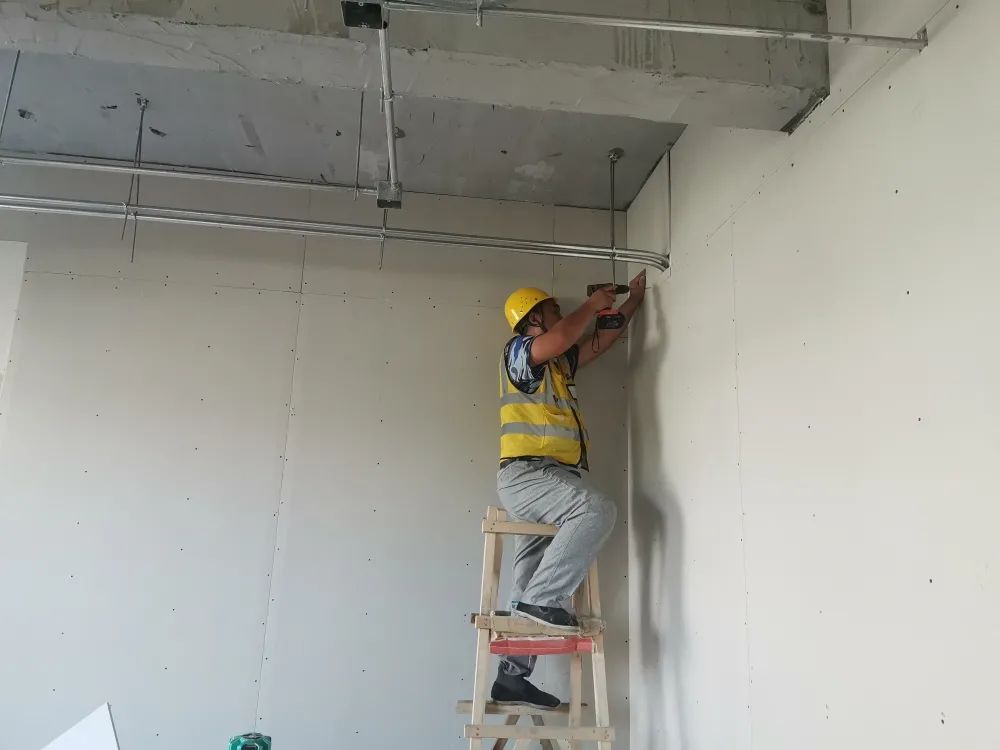

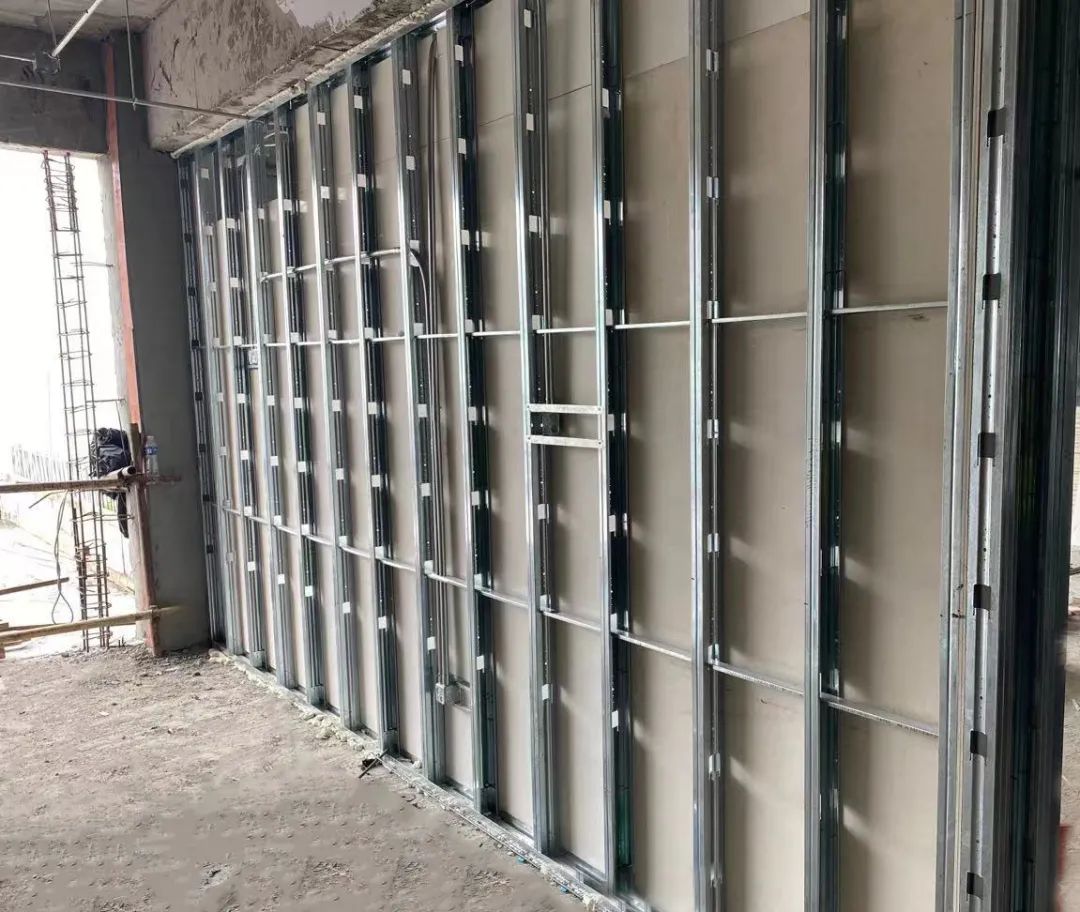

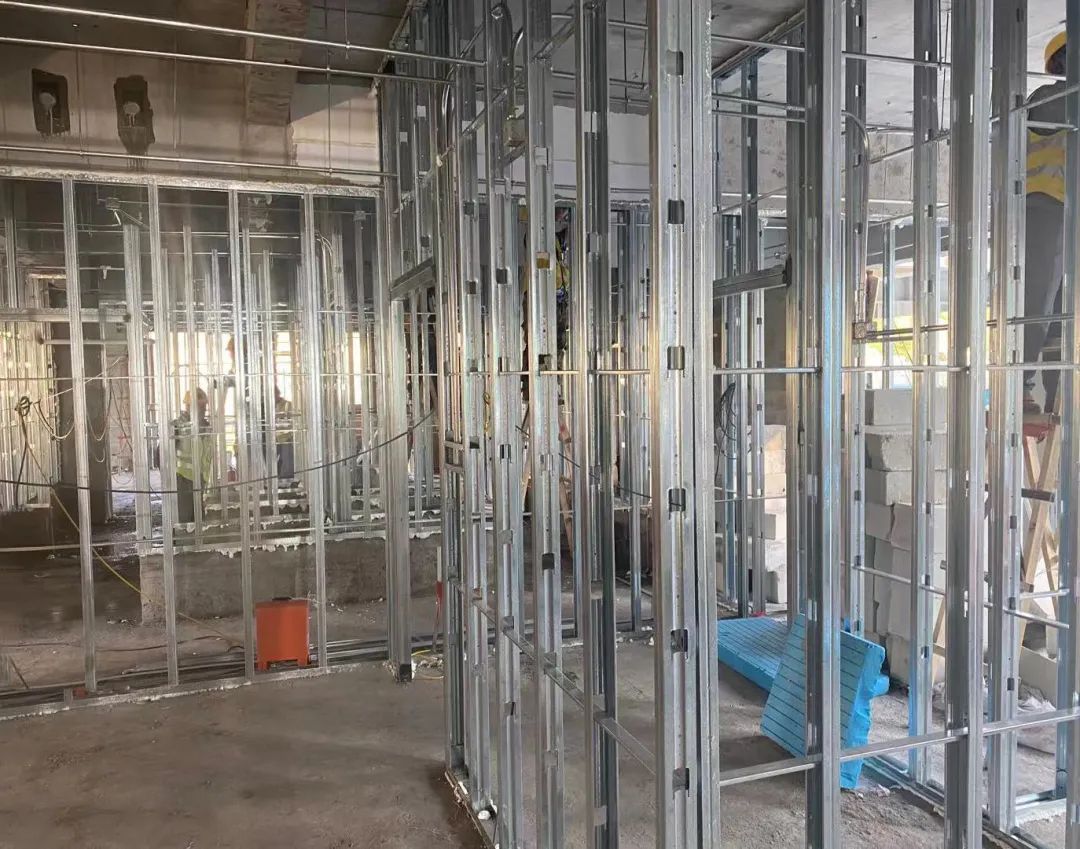

施工現場
目前,我司已承接了秦皇島市第一醫院綜合門診樓改擴建項目、金色年華健康養護院項目、九里桃源商品房項目等多個醫院、辦公樓、商品住宅等大型公共建筑項目的裝配式裝修業務。
北京大學第三醫院崇禮院區防治中心的建成,必將促進張家口公共服務能級和承接承載能力大幅提升,我司將提供最優質的的裝配式裝修部品部件、技術體系,秉持“更快、更高、更強”的奧運精神,科學組織,精細管理,高標準高質量地完成項目建設。
